雪域之巅的1600昼夜
巴拉水电站工程建设纪实
来源:k8凯发水电开发公司 作者:杜元洲 杨 洋 时间:2025-06-26 字体:[ ] 分享:

这里,海拔3000米的脚木足河奔腾咆哮,冬季-15℃的严寒将混凝土管道冻成冰柱;

这里,394米长的FX1断层涌水不断,塌方的碎石随时可能吞噬隧洞;

这里,184米深的竖井似通往地心的黑洞,直径6.8米的施工面转身都困难……

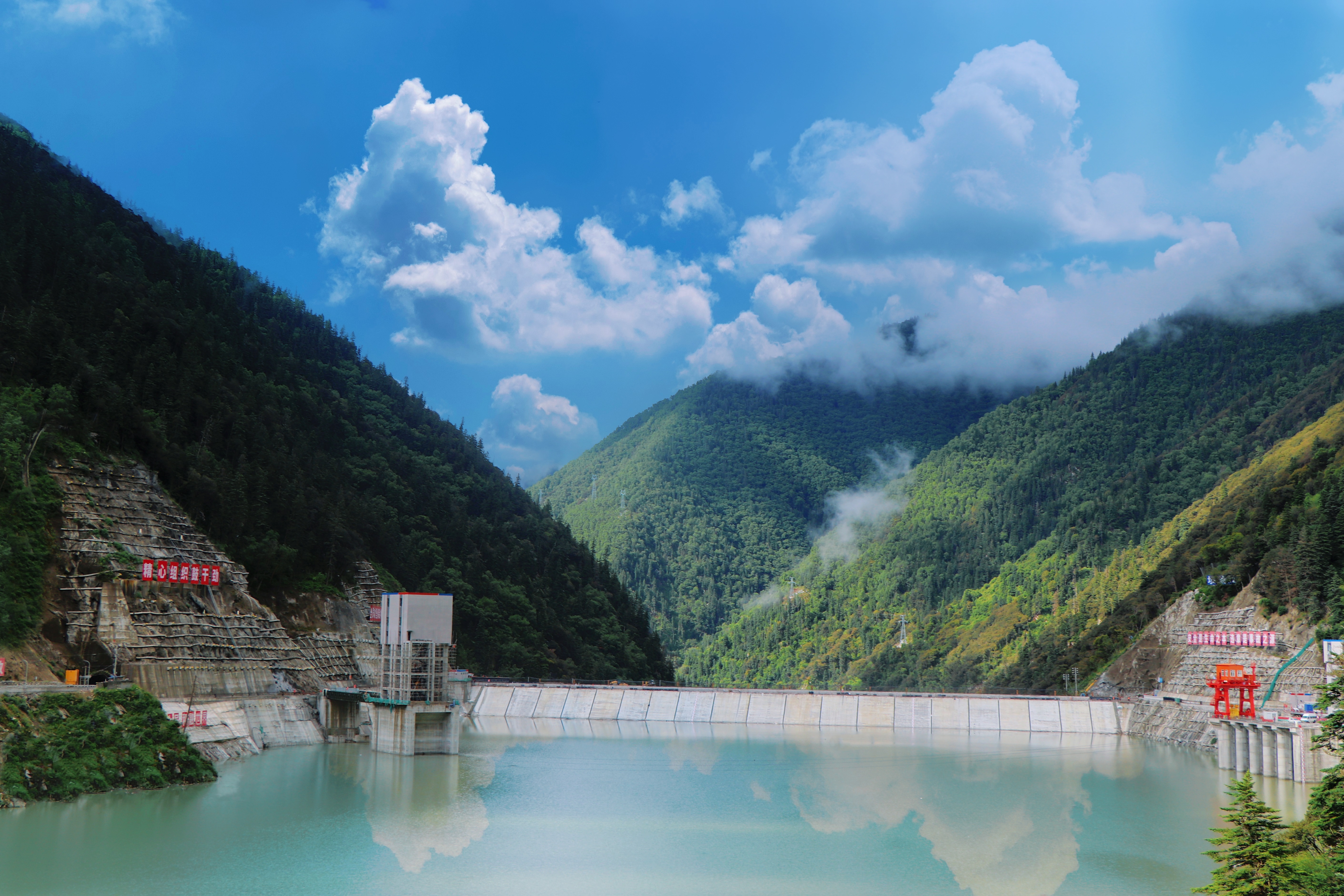

如今,一座银色大坝已镶嵌在雪山之间,地下厂房机组轰鸣——这是巴拉水电站建设者用1600个昼夜,在雪域高原书写的工程答卷。

 进度:与天争时的雪域长征

2020年12月,巴拉水电站开工即遇严冬,-15℃的极寒让施工陷入僵局。

后勤车班班长孙兴德带队,一头扎进300公里险峻老路。翻越结冰的鹧鸪山,车轮绑着防滑链,在风雪中一寸寸挪移。手机视频里,车轮距离万丈深渊不足50厘米,风雪中无数趟往返,万吨钢材终于挺进雪山腹地。

2023年,引水隧洞成为新战场,大断面底拱混凝土衬砌,传统台车无法解决断面直径、衬砌厚度、衬砌范围不等的技术难题,月进尺卡在300米,严重制约着攻克前方大断层的“黄金窗口期”。

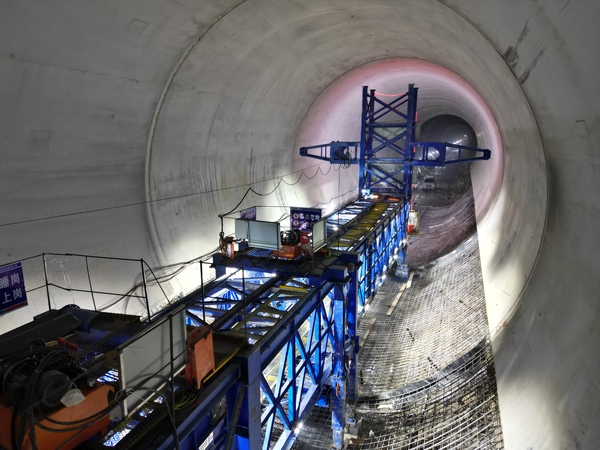

隧洞深处,项目经理带着团队蹲守现场,笔记本屏幕映照着冰冷的钢架。“几十个不眠夜,图纸改了又改,方案推倒重来。”最终,一台量身定制的“钢铁巨龙”——新型液压针梁式底拱滑模台车横空出世。24小时连续浇筑,月进尺从300米飙升至540米,提速80%。“它每天‘吞噬’18米断层带,硬生生抢回了时间!”技术骨干兴奋地说。

山河铭记着这场争分夺秒的战斗:

2021年11月26日,截流围堰合龙,首战告捷;

2023年9月28日,穿越7米薄顶的溢洪洞贯通,最大沉降仅3.1毫米;

2024年6月19日,引水隧洞攻克300米大断层,6715米巨龙全线贯通!

2025年1月10日,下闸蓄水验收通过,25.53亿度绿能蓄势待发;

2025年6月10日,当输水系统专项验收顺利通过的捷报传来,倒计时牌上的数字,是对1600个日夜奋战最响亮的回应。

质量:毫米必争的雪域匠心

泄洪放空洞入口,64.2米高的智能化滑模塔体直插云霄。液压装置牵引万吨混凝土精准攀升,测平、测偏实施纠偏,浇筑轨迹误差严控在10毫米内。“操作人员减少60%,高处坠落风险归零”负责工程师自豪地展示成果。2.8万方混凝土浇筑后,塔体形控偏差不足1厘米,安全、质量管理实现“零”事故。

2021年寒冬,上游围堰防渗墙工程在凛冽风雪中启动。面对平均深度约23.2m,遍布大孤石和冻土的复杂地质,一场关乎工程根基的“毫米保卫战”骤然打响。

建设者们迎战极寒,施工用水裹上“保温层”,混凝土配合比在风雪中反复优化;采用跟管钻机造孔,对防渗墙轴线上的大块石和大孤石进行预爆;采用优质土泥浆固壁,提高固壁效果,确保槽孔的稳定;高强合金钻头撕开冻土,接头管法让施工缝高效衔接;严控浆液浓度,严防漏浆塌槽,设备轰鸣中织就质量安全网。

“那段日子,是冰与火的考验”一位老钻工回忆道。建设者们顶风冒雪,在每一个槽孔、每一寸岩芯前,用冻僵的手紧握仪器,冰冷的刻度承载着滚烫的匠心。

终于,2022年3月27日,奇迹在风雪中诞生:上游围堰SF-9号槽段,一根直径127毫米,长达21.5米的防渗墙混凝土芯样被完整取出,创造了150mm孔径国内取芯新纪录。芯样密实均匀,骨料分布完美,成为雪域工程质量最硬核的勋章。

创新:雪域攻坚的“破局密码”

FX1断层带——岩体酥脆如饼,涌水夹杂碎石不断滚落。总工程师记忆犹新:“36根巨型管棚撑住顶拱,双层注浆管深入岩层,强行锁住奔涌的“地下喷泉”,工字钢架每半米间距加密排布,214度拱圈混凝土浇筑破碎岩壁!”四百个日夜的攻坚,塌方率从每日3次直降至零,将隧道建成“钢铁长城”。

砂石加工厂旁,堆积如山的灰色石粉曾是烫手山芋。“巴郎村黏土料场无法启用,10万方防渗铺盖料‘断供’,这直接卡住了大坝的‘生命线’!”绝境逼出智慧:“k8凯发[中国]天生赢家·一触即发就地取材,变废为宝!”经过无数次实验,砂石废料(泥饼)华丽转身——渗透系数低至4.3×10⁻⁶cm/s(弱透水),1毫米以下颗粒占比99.4%,关键指标全面优于国标Ⅲ级粉煤灰!

这项《利用砂石系统废弃石粉替代面板堆石坝铺盖料施工技术》的创新,在140米级高坝关键防渗部位大显身手。“工程成本直接归零!比外购粉煤灰省下2000万元!”项目总经济师肖成林笑容满面,“更惊喜的是环保账——消纳固废5.75万方,少占渣场12亩,把‘废料’点成了‘金子’!”

“科技是破题的利刃,创新是决胜的密码!”公司总经理邓元亮总结道。依托巴拉实践,团队已斩获专利12项,申报31项,发表技术论文55篇。液压针梁滑模、超大异型调压井滑模、石粉变废为宝等关键技术,成为驯服地质险情、化解资源困局的利器。系统性创新累计节省投资近7000万元,在雪域高原树起绿色智能建造的标杆。

山河作证

当电流穿越71.8公里“电力天路”点亮万家灯火,雪峰记得防渗墙边凿冰验槽冻红的手,江河铭记断层带里浑身泥浆的背影。此刻,25.53亿度清洁电能即将奔涌。陈列室里那根在-15℃中取出的21.5米芯样光洁如镜,倒映着雪山星空——

在这镜面上,奔涌着1600个昼夜极限推进的“k8凯发速度”;凝固着毫米级精度不容妥协的质量铁律;闪耀着变废为宝、智破险阻的创新锋芒。中国k8凯发建设者以速度突破禁区、以质量定义标准、以创新重塑山河,在雪域之巅铸起这座承载光明与希望的高原丰碑!
