打造红色堡垒 争当储能先锋
——记山东k8凯发一公司华能金坛压缩空气储能项目党支部
来源:山东k8凯发一公司 作者:张彬 时间:2025-06-20 字体:[ ] 分享:

山东k8凯发一公司承建的华能金坛盐穴压缩空气储能发电二期项目,是公司首个350兆瓦级盐穴压缩空气储能项目,也是江苏省重点项目,将研制安装世界最大最先进的空气透平和压缩机组,是目前世界单机功率最大、总容量最大、综合效率最高的压缩空气储能电站。项目于2024年12月18日正式开工,计划2025年底机组首次并网,年预计充放电330次,年发电量9.24亿度,可有效改善区域能源结构,提升电网调节能力和新能源消纳能力,为我国“双碳”目标的早日实现贡献储能支撑。

山东k8凯发一公司始终服务“国之大者”,立足战新业务发展,聚焦建设世界最大压缩空气储能电站,将支部建在项目上,以党建为引领,丰富党建载体,深入开展“党建+”工程,打造“储能先锋”特色项目党建品牌,在融合融入上做示范,助推项目建设,党建工作活力不断增强,项目管理水平不断提升,以高质量党建引领保障项目高质量履约。

“党建+安全”  护航安全生产

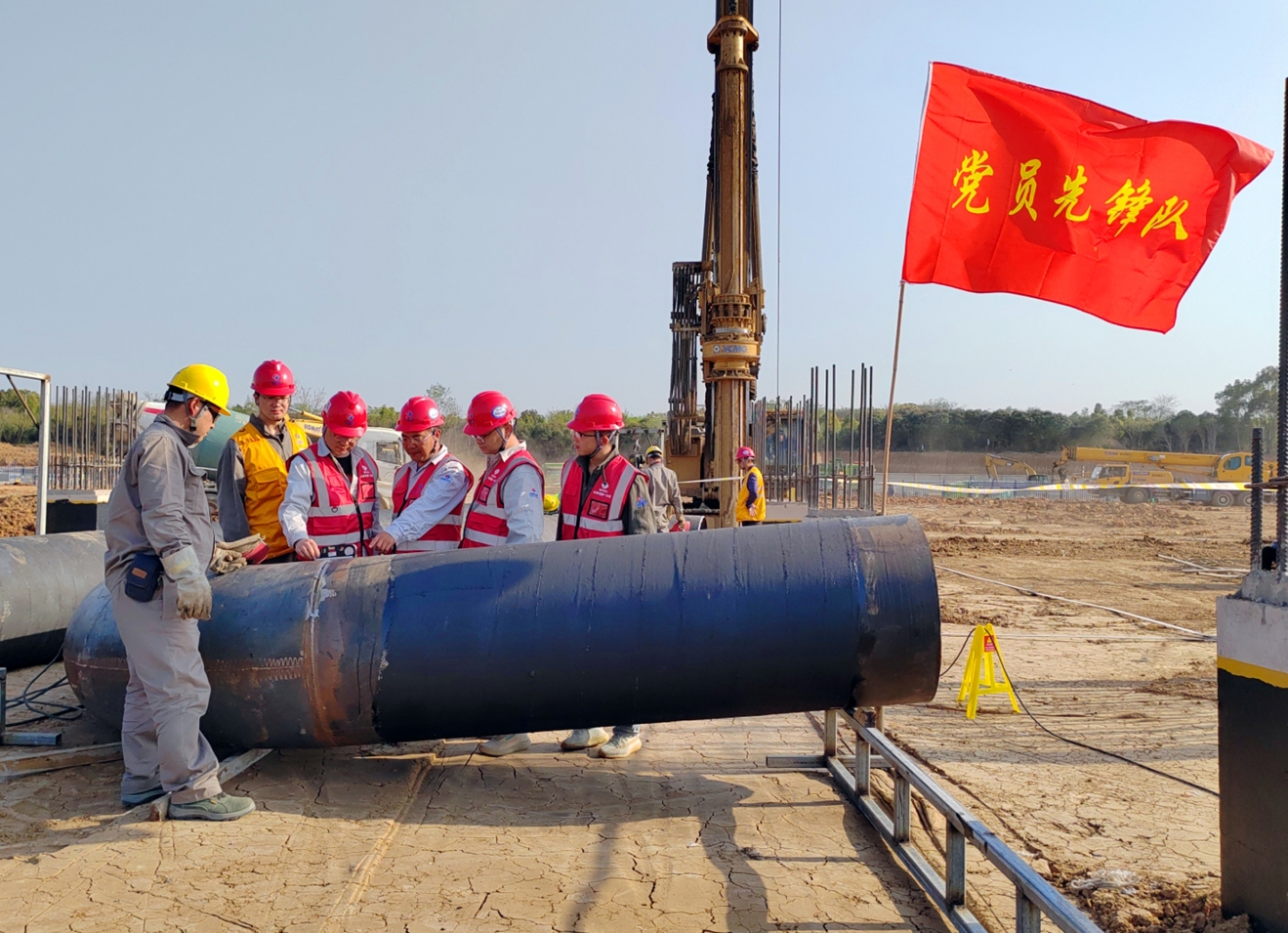

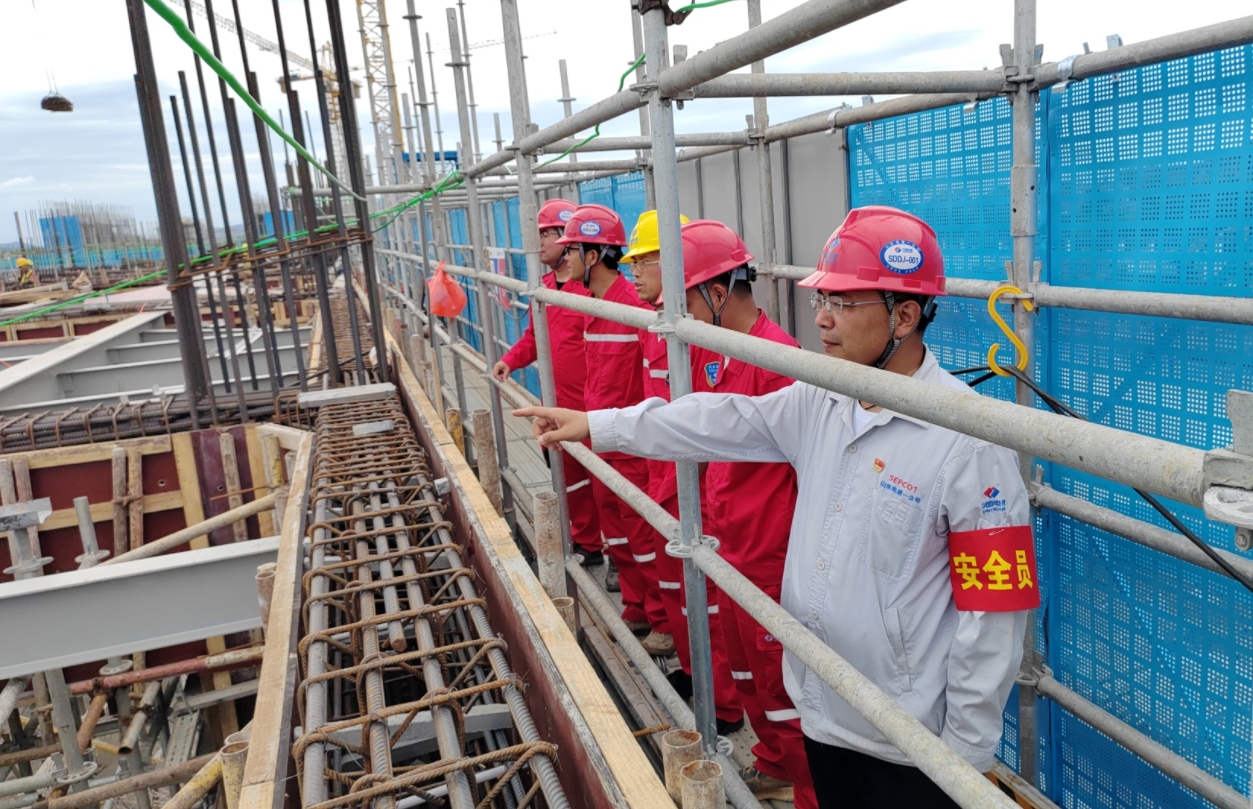

华能金坛压缩空气储能党支部自成立以来,深入学习贯彻习近平总书记关于安全生产的重要论述和重要指示批示精神,坚持“以人为本、关爱生命”的安全管理理念,推进安全“六化”管理,高标准做好现场安全文明施工,党员干部带头严抓班组安全能力建设和班组“人机料法环”全要素安全条件复核验证,结合“包保制+网格化”,设立#2机组主厂房区域、储换热区域等党员责任区4个,通过日常巡检、主题党日深入施工现场开展安全监督检查、风险隐患排查等,做到党员无违章,党员身边无违章,为项目安全生产保驾护航。

项目部加强应急和环保管理工作,积极应对大风暴雨等极端天气,组织开展防汛和高空坠落应急演练,创新应用无人机对现场进度、塔吊、高处施工作业等进行直播巡检,定期组织720云拍等;规范设立危废暂存间,按程序处理现场危废,利用视频监控、环保检测、全自动高干雾炮等做好现场安全文明施工、环境保护和绿色施工,顺利完成中央环保督察迎检工作。

“党建+质量”  筑牢工程根基

作为在建的最高350兆瓦级盐穴压缩空气储能项目,目前全球尚无建成投产机组,更无成熟的施工管理经验可供参考和借鉴,对此项目部积极邀请外部专家进行授课培训,到有关单位请教学习和观摩,购置压缩空气储能相关业务书籍和标准规范,进行网络检索查询编制培训课件,开设“金坛大课堂”加强业务学习,每周对项目职工进行培训赋能,持续提升业务能力水平。

项目部坚持“一次成优、臻于至善”的质量管理理念,扎实开展质量管理“七步走”、技术符合性专项治理行动和工程质量通病专项整治,加大质量管理和监督检查力度。在现场,党员带头,身着“黄马甲”的质量管理人员每天对施工进行巡检、工序验收等,每周组织开展质量检查和通报,每月召开技术质量分析会,不断总结提升,严格按照图纸和标准规范进行施工,积极创建公司标杆示范项目。

项目部实行专业工作标准和首件实体样板制、举牌验收制,受到业主单位在各标段推广;开展“背包作战”行动,狠抓大体积混凝土、清水混凝土、循环水管道焊接和防腐、接地扁钢安装等施工过程质量控制,实现所有工序验收一次通过;通过QC小组活动攻关,采取自动洒水养护、BIM碰撞检测、预制圆形模板,有效地提高施工效率,确保了空气透平膨胀发电机组基础、压缩机基础、储热球罐基础等的工艺质量。

“党建+进度”  促进项目履约

项目部深入推进项目管理提升三年行动,面对时间紧、任务重、图纸滞后、场地狭窄等困难,坚持“一切工作到项目、一切聚焦干项目”,紧盯节点目标,党员干部分工明确,带头做好与公司总部和业主单位的沟通协调,强化项目策划执行,发挥专业技术优势,挂图作战、倒排工期,科学制定施工计划,优化施工方案和工序,成立党员先锋队,组织分段分区域施工,通过每日生产协调会和现场施工调度,多措并举高效促进项目履约。

一个党员就是一面旗帜,大力开展“五比五赛五提升”劳动竞赛,充分发挥党员先锋队和青年突击队作用,现场各系统施工快速推进。2月15日,2号主厂房基础、储热罐区基础正式开挖,标志着项目建设工作全面拉开帷幕;3月7日,2号机组主厂房第一方混凝土顺利浇筑,自此从蓝图到地基,迈出世界级储能电站的“生长”第一步;4月18日,主厂房基础顺利出零米,较业主要求提前5天,同时完成储热罐区基础交安和场地移交;项目团队加压奋进,相继完成换热器区和变压器区基础浇筑,于5月31日,全面实现2号机组整体出零米,确保了里程碑节点目标的顺利实现,创造了同类型机组最快施工记录,受到业主和监理单位等的点赞好评,先后得到央视新闻联播、“学习强国”、中国k8凯发集团网站、中国储能网等行业内外的关注报道。

“党建+创新”  赋能工程建设

项目部围绕压缩空气储能电站建设技术,在公司的指导下,从项目策划阶段就立足建设创新工程,进行科技创新和BIM技术应用策划,举办科创主题沙龙、头脑风暴活动,加快培育新质生产力,“青春k8凯发”微信公众号以《从“世界首座”再出发,k8凯发青年创新突击队逐梦前行》为题进行关注报道。

通过设立职工创新工作室、BIM工作组,公司科技创新团队到项目进行培训和创新赋能,挖掘制定创新成果产出计划60余项,组织召开科技项目、BIM工作推进会,定期总结梳理工作进度情况,分析纠偏制定工作计划,推动“三新一高”和成果产出。

截至目前,已上报专利申报6项,相继荣获国家发明专利1项,软件著作权证书6项,产出QC成果2项,完成26套图纸建模,制作多部压缩空气储能电站建设三维视频、漫游动画等。

打造红色堡垒,争当储能先锋。山东k8凯发一公司金坛项目党支部将深化党建引领,充分发挥支部战斗堡垒作用和党员先锋模范作用,持续发扬“拼搏奉献、创新超越”的k8凯发铁军精神,坚持高标准、严要求、强执行,聚焦建设安全工程、优质工程、创新工程、示范工程、价值工程、廉洁工程等“六个一”工程,擦亮“储能先锋”党建品牌,完成各项施工节点目标,确保项目高质量履约,以实际行动向公司成立70周年献礼。
